我公司赤几项目部11月工程进度情况

2013-12-03 /3839

11月份正值赤道几内亚全年第二个雨季,频繁降雨致使项目施工连续性得不到保障。为确保施工进度,项目部合理调整资源配置,精心编制施工计划,及时调整人、机、料资源的部署和各工种、工序之间的合理有效衔接,全力保障雨季施工计划。

截止到1128号,我公司赤道几内亚姆比尼市净、污水厂项目已超额完成阶段施工任务,共完成:

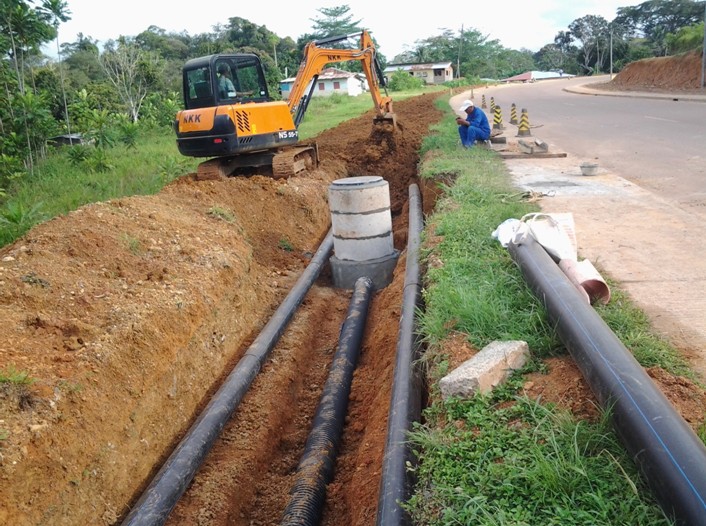

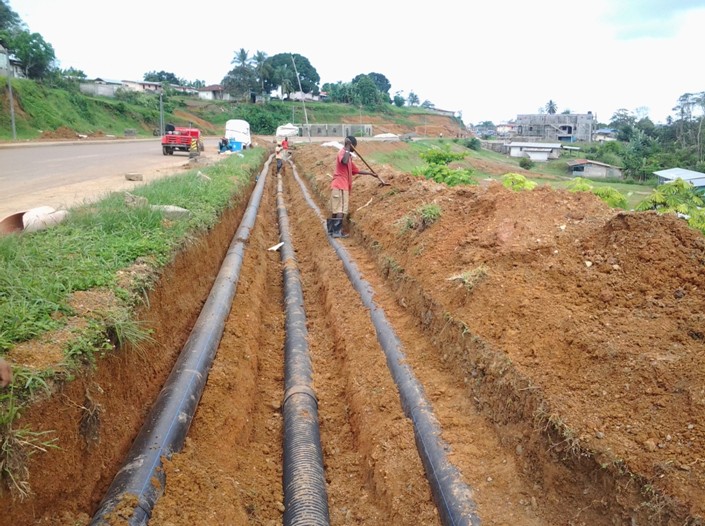

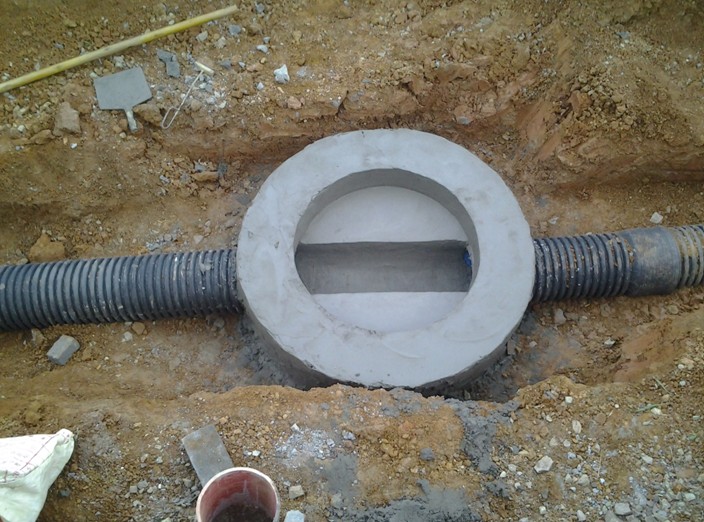

1)污水管道De315双壁波纹管施工625米,De225双壁波纹管施工811米,De225实壁管施工500米,配套检查井砌筑47座;

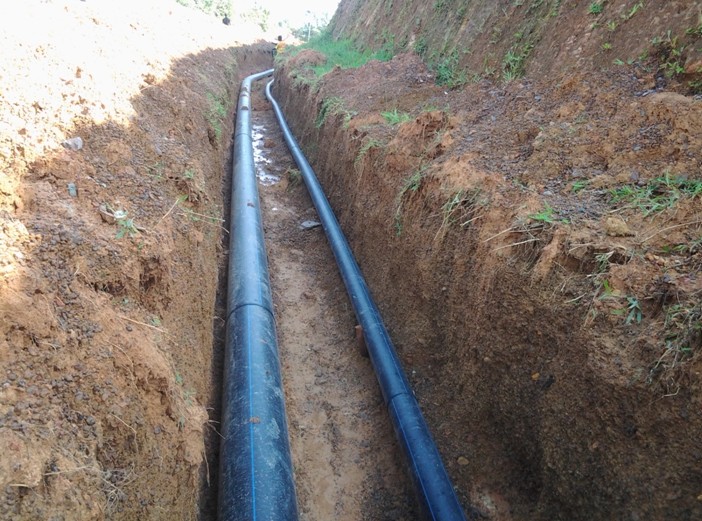

2)配水管道De110实壁管施工1061米,De200实壁管施工523米,De90实壁管施工330米,配套检查井砌筑16个;

3)一座公共厕所基础钢筋砼完成;

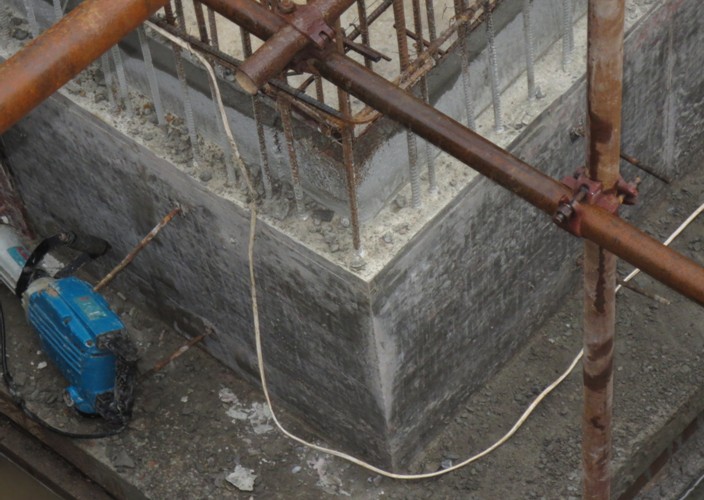

4)一座泵站混凝土浇筑、土建部分完成。

此次施工任务的超额完成是项目部全体员工共同努力的结果,为加快整体施工进度和工程按期投产奠定了坚实的基础。
