青钢新建厂区道排管线工程进展顺利

2015-04-01 /2950

我公司承建位于青岛黄岛区泊里镇董家口经济区临港产业园区青岛钢铁有限公司城市钢厂环保搬迁项目公辅区新建道路、排水沟及冶金配套直埋管线工程自开工至今进度正常,节点验收顺利通过。

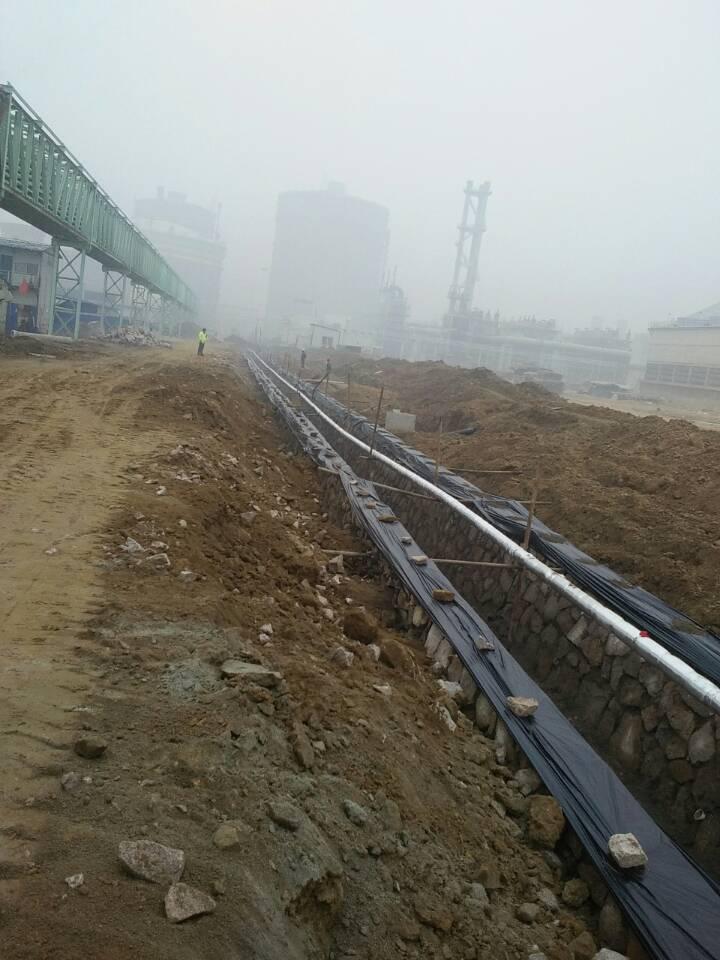

20141120日接到中标通知书以后,在工期紧、工程量大、交叉施工多的严峻情况下,公司迅速组建项目管理班子,积极同业主、监理协调进入厂区搭设临建,安排机械、人员进场,组织技术交底、进行图纸会审,于2014121正式开。在地下水位高、淤泥量大、工作面不足的种种不利环境下,项目部人员按照制定的施工方案及时排水、换填石渣,积极采取各项措施推进工程进度。同时公司领导高度重视项目进展情况,多次亲临工地现场指导施工,对施工现场安全、质量作重要指示,确保工程无差错、零事故推进。

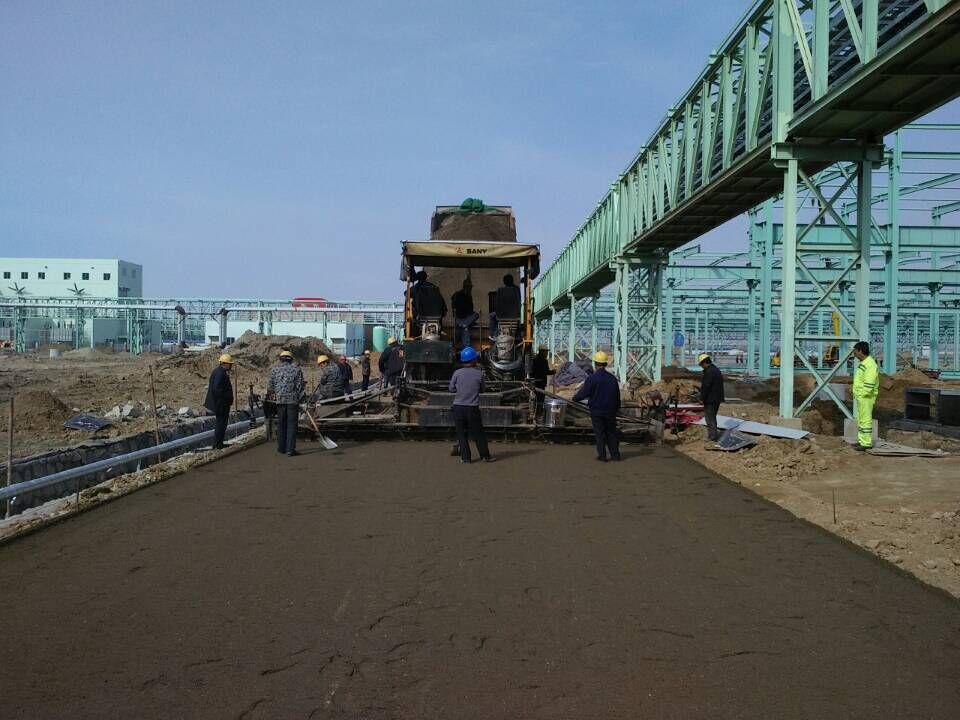

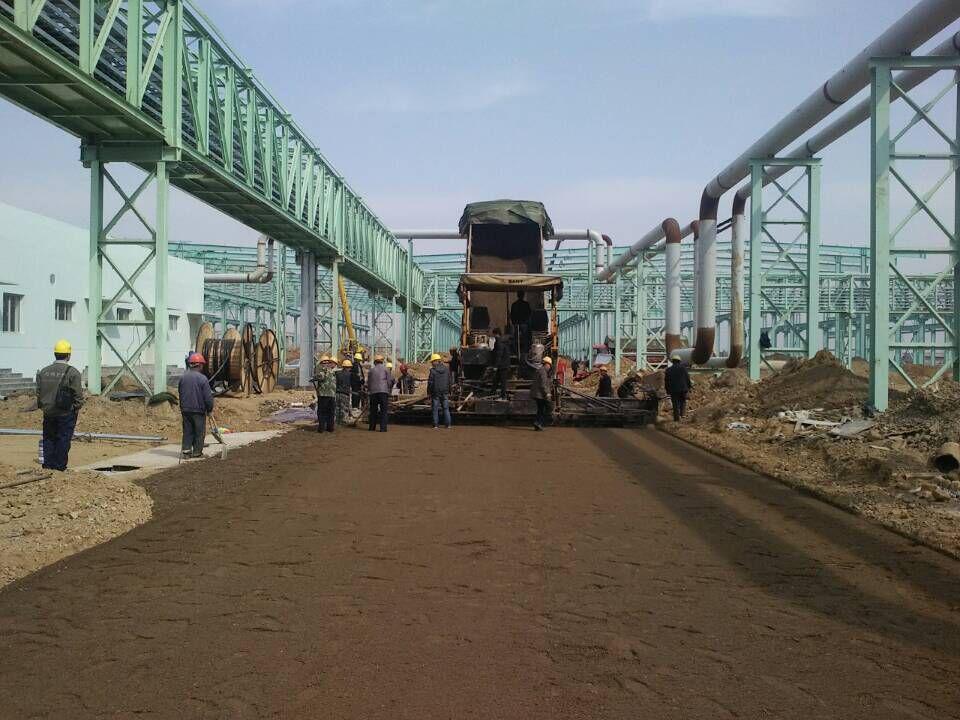

     2015330日,项目部在“安全第一、质量先行”的原则下已完成各项工程量约为:毛石雨排水沟6820m³,给排水管道5750m,道路换填20500㎡,级配碎石摊铺20500㎡,水泥稳定碎石摊铺8450。项目部人员日复一日不畏严寒的埋头苦干,为后续剩余工程打下坚实的基础,获得业主充分的肯定和高度的赞扬。
